Dezember 2024 bis April 2025 (Rev01 Juli 2025)
Umspannwerk Mühlenbeck
- Ansprache und Begutachtung von hunderten Bodenproben
- Durchführung Bodenmechanischer Versuche
- Geotechnischer Bericht für 430.000 m² Projektfläche sowie Gründungsempfehlungen für 52 Bauwerke

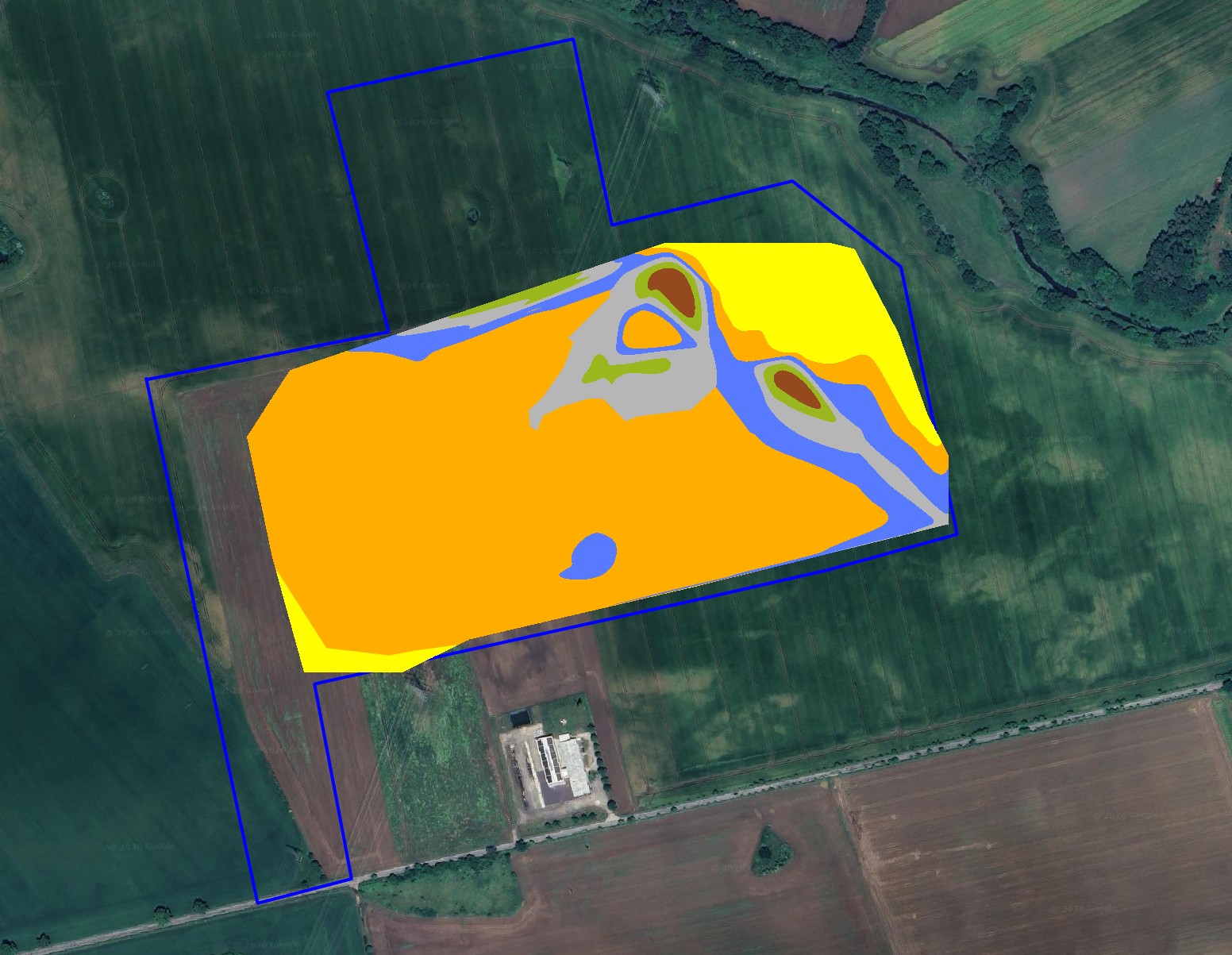

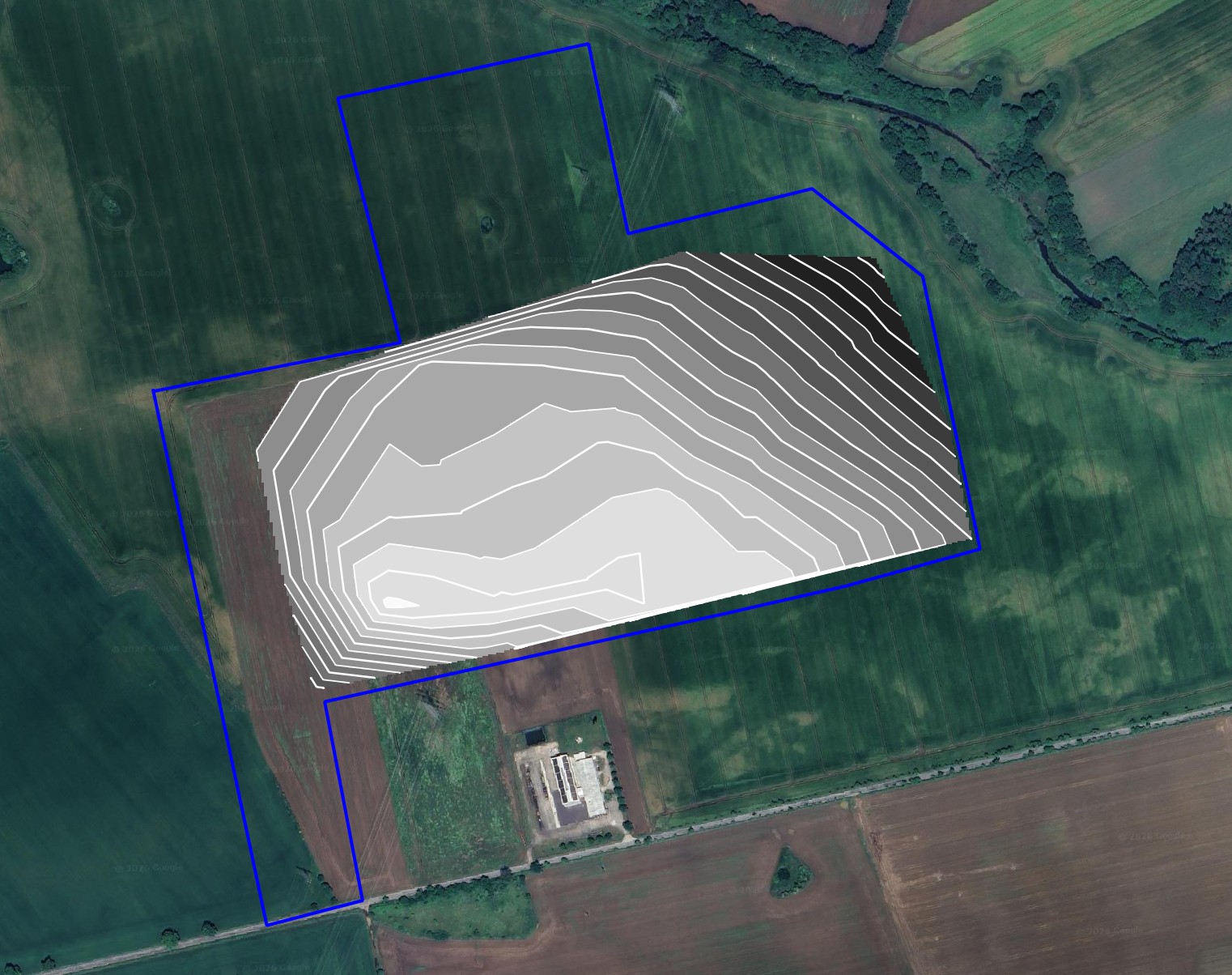

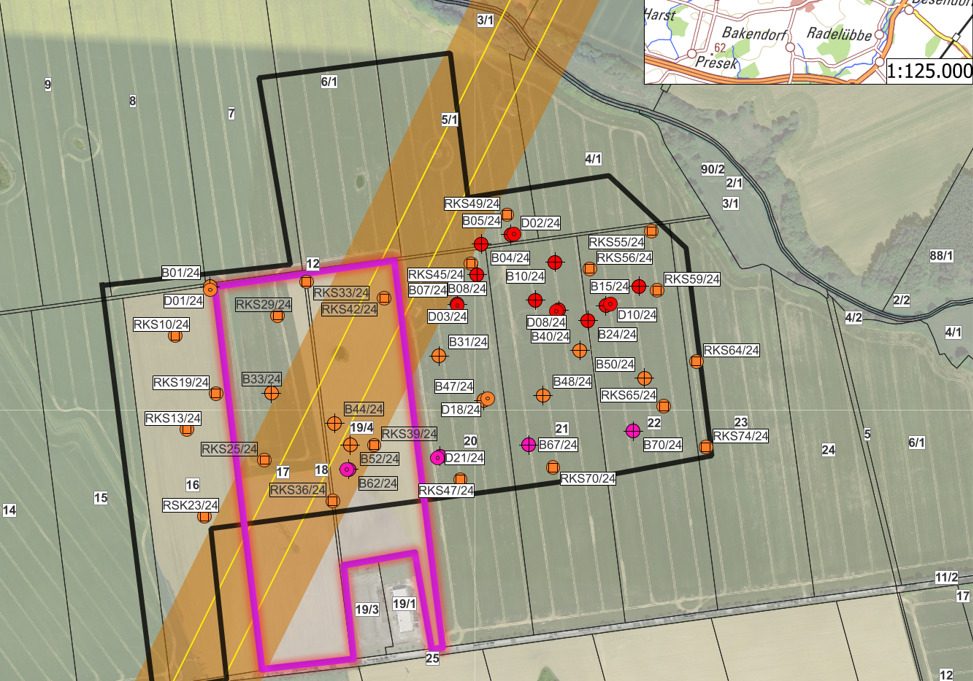

Das Umspannwerk dient als Verbindung zwischen NOL und SOL+. Die Projektfläche umfasst insgesamt ca. 430.000 m² südwestlich von Schwerin und soll künftig als Netzanschlusspunkt für erneuerbare Energien dienen. Im Rahmen der Baugrunderkundung wurden insgesamt 20 KRB+DPH, 25 TB sowie 10 CPT ausgeführt. Auf dieser Grundlage erfolgte eine geotechnische, bodenkundliche und umweltchemische Bewertung des Projektgebiets. Zusätzlich wurden u. a. 135 Siebanalysen, 73 Korngrößenbestimmungen (KG) sowie 10 Einaxialversuche durchgeführt. Darauf aufbauend wurden für insgesamt 52 Bauwerke Setzungsberechnungen durchgeführt und Empfehlungen zur Gründung abgeleitet.
Dezember 2024 bis April 2025 (Rev01 Juli 2025)
Mecklenburg-Vorpommern – Niedersachsen – Sachsen-Anhalt (Mühlenbeck bis Mechau)
50Hertz
