August 2024 bis aktuell (vrstl. noch bis 2027)

SüdOstLink+ (SOL+)

Bohrgerät mit rotem Drehantrieb und Verrohrung auf einem Ponton, dahinter die Elbe

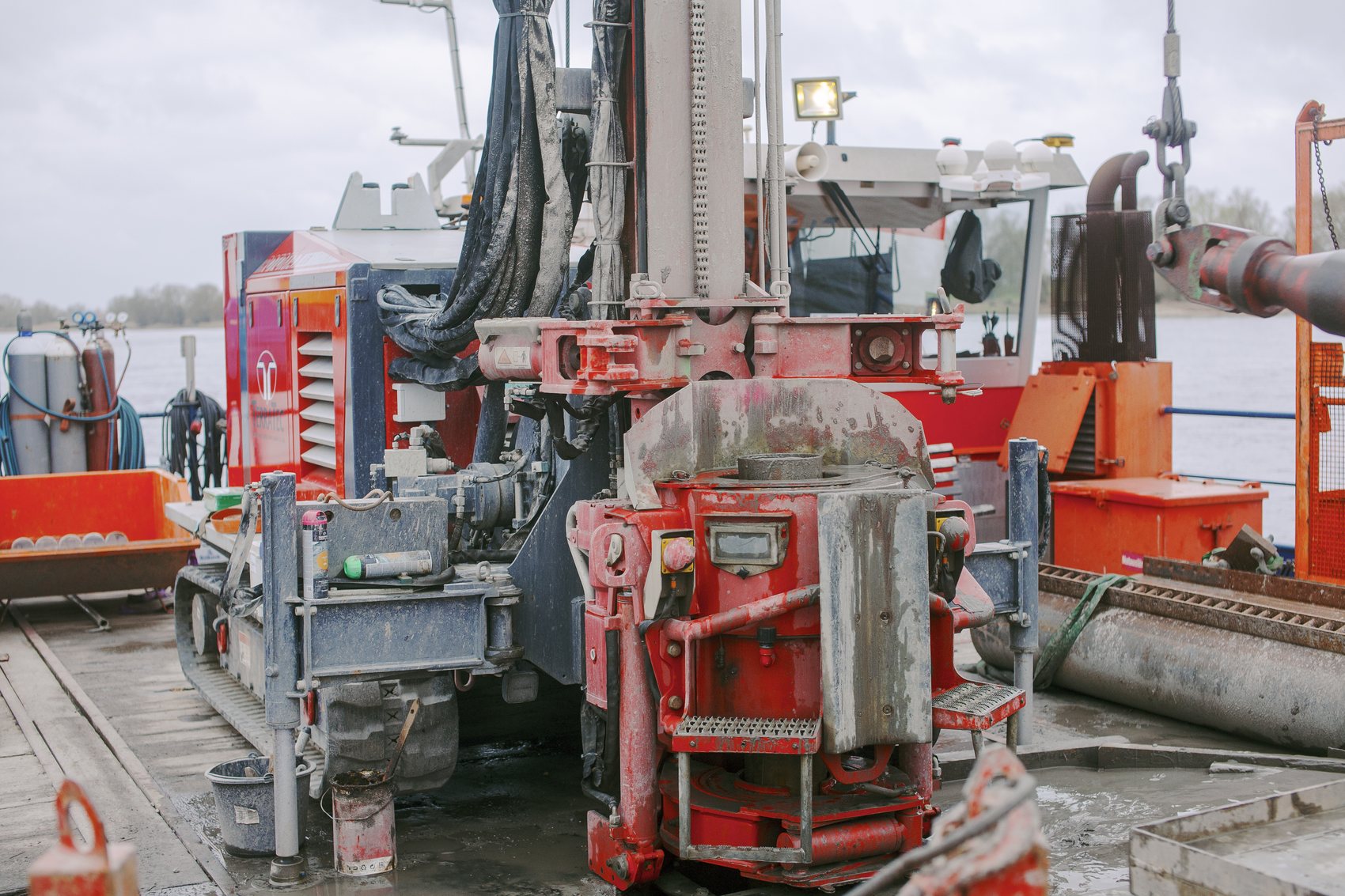

Wasserbohrung in der Elbe. Die Trasse quert den Fluss im HDD-Verfahren.

Die Höchstspannungs-Gleichstromverbindung SüdOstLink+ (SOL+), Abschnitt E1 und E2, soll als Erdkabel über eine Strecke von ca. 80 km eingerichtet werden. Neben der Querung von Bahngleisen, Landstraßen und der Autobahn wird auch die Elbe mittels HDD-Verfahren gekreuzt. Hierfür wurden Wasserbohrungen in der Elbe durchgeführt. Für die insgesamt ca. 2.000 durchgeführten Aufschlusspunkte wurde außerdem durch die TIG die Bodenkundliche Baubegleitung gestellt, sowie ca. 600 bodenkundliche Kartierungen nach KA5/KA6 durchgeführt.

Unsere Leistungen im Projekt

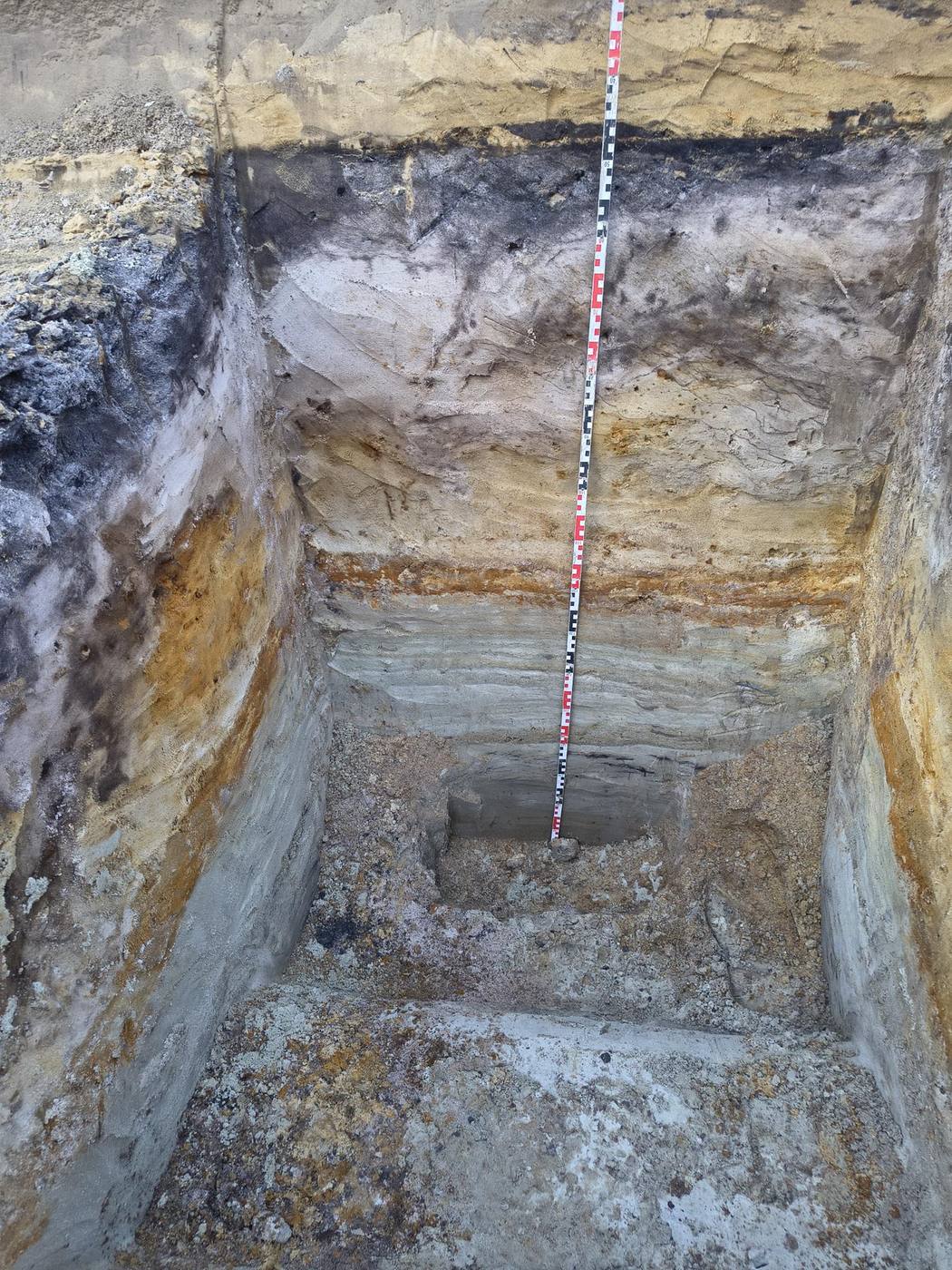

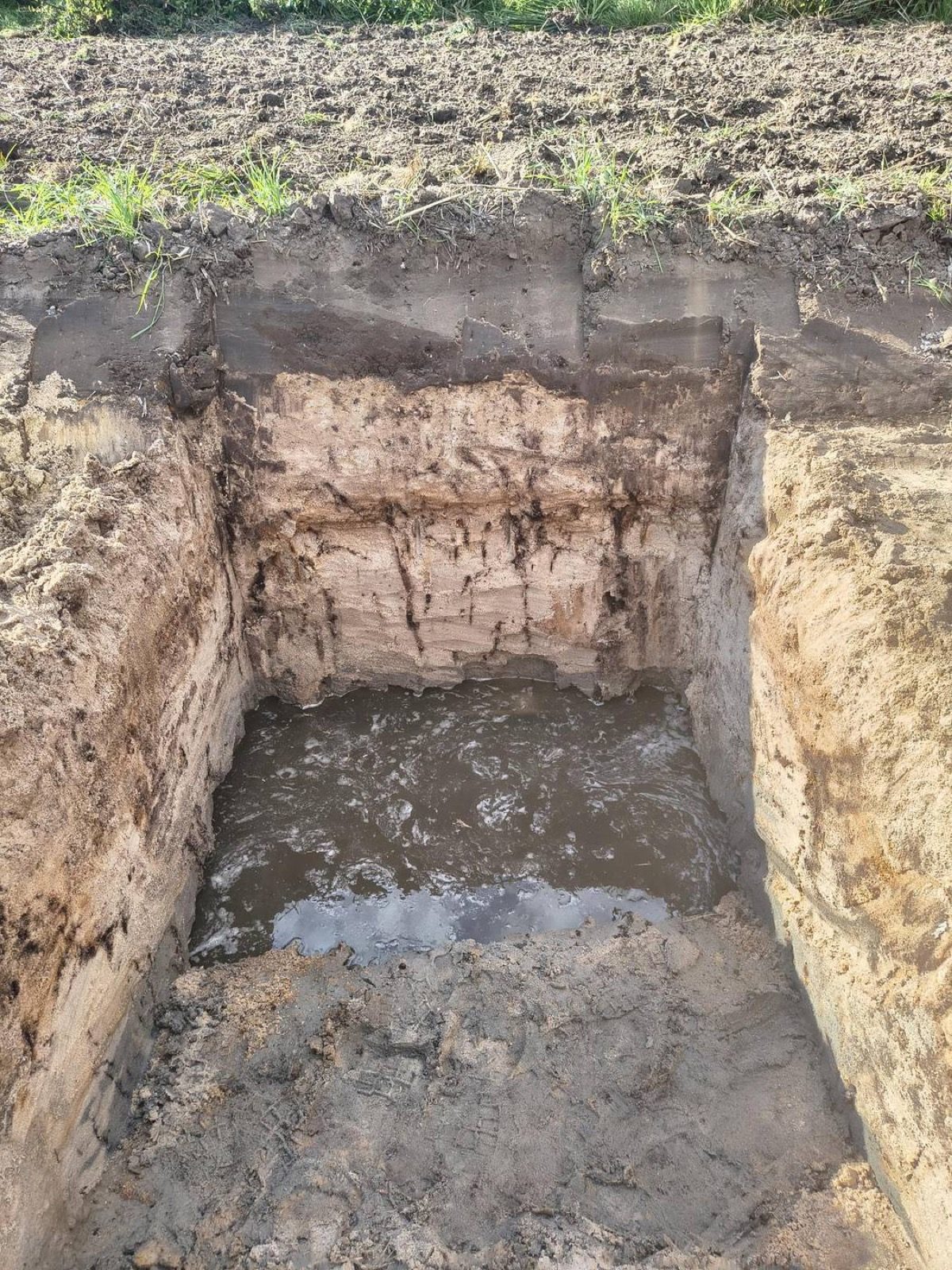

  • Koordination und fachgerechte Durchführung der BBB und Kartierung

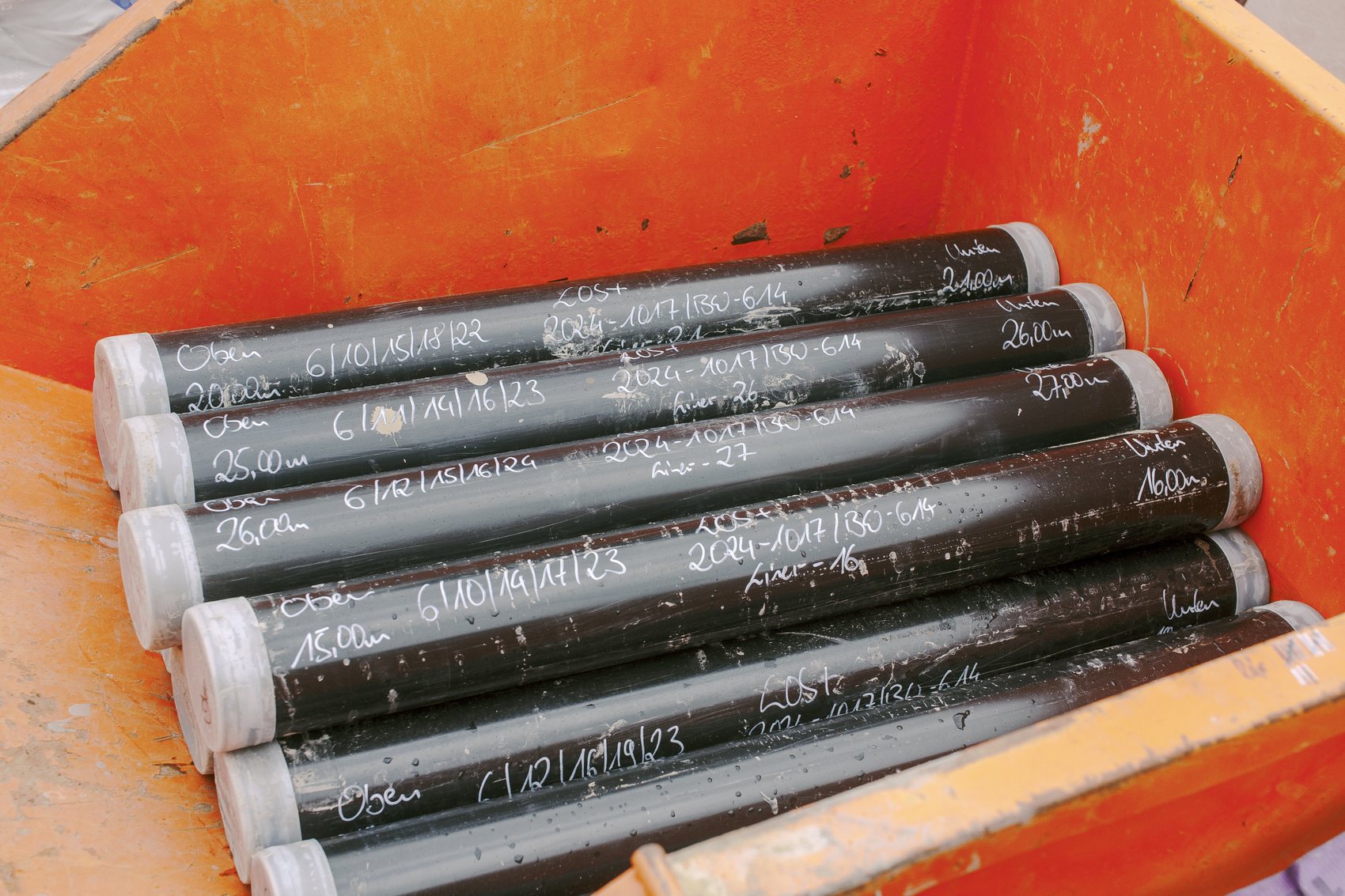

  • Ansprache und Begutachtung von mehreren tausend Becher- und Linerproben
  • Durchführung Bodenmechanischer Versuche

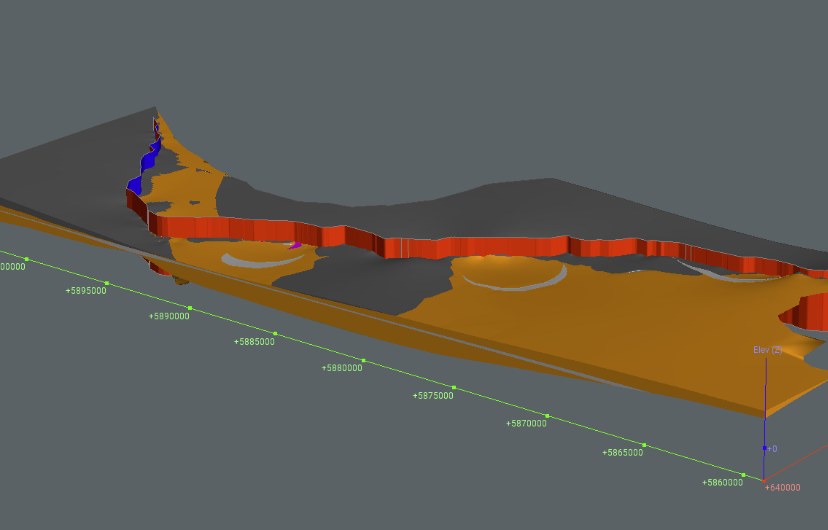

  • Geotechnische Berichte für 80 km Erdkabel sowie Sondergutachten für anspruchsvolle Querungen (u.a. DB Bahngleise, Elbe)

Wir kümmern uns auch um die Ausführung: Bohrungen und Sondierungen führt unser Partner TerraTec Baugrunduntersuchung aus. Beide Häuser sitzen in Hamburg zusammen, die Wege zwischen Feld, Labor und Schreibtisch sind kurz.
